集团新闻

东港能源公司圆满完成孔桥变预试工作

信息来源:东港能源公司 发布日期:2024-04-26 15:19:40 点击量:3907

4月25日21:40时,徐圩新区增量配电网220千伏孔桥变电站首次预防性试验工作圆满完成。

220千伏孔桥变电站作为徐圩新区增量配电业务改革试点首个增量配电网项目,是连云港石化有限公司的重要用电保供场站。项目于2019年12月25日建成投运,目前已安全运行1598天。随着园区内用电负荷不断提高,为确保长期稳定地为用户供电,降低设备出现故障的概率,东港能源公司于4月11日至4月25日开展为期14天的孔桥变电站预防性试验工作。

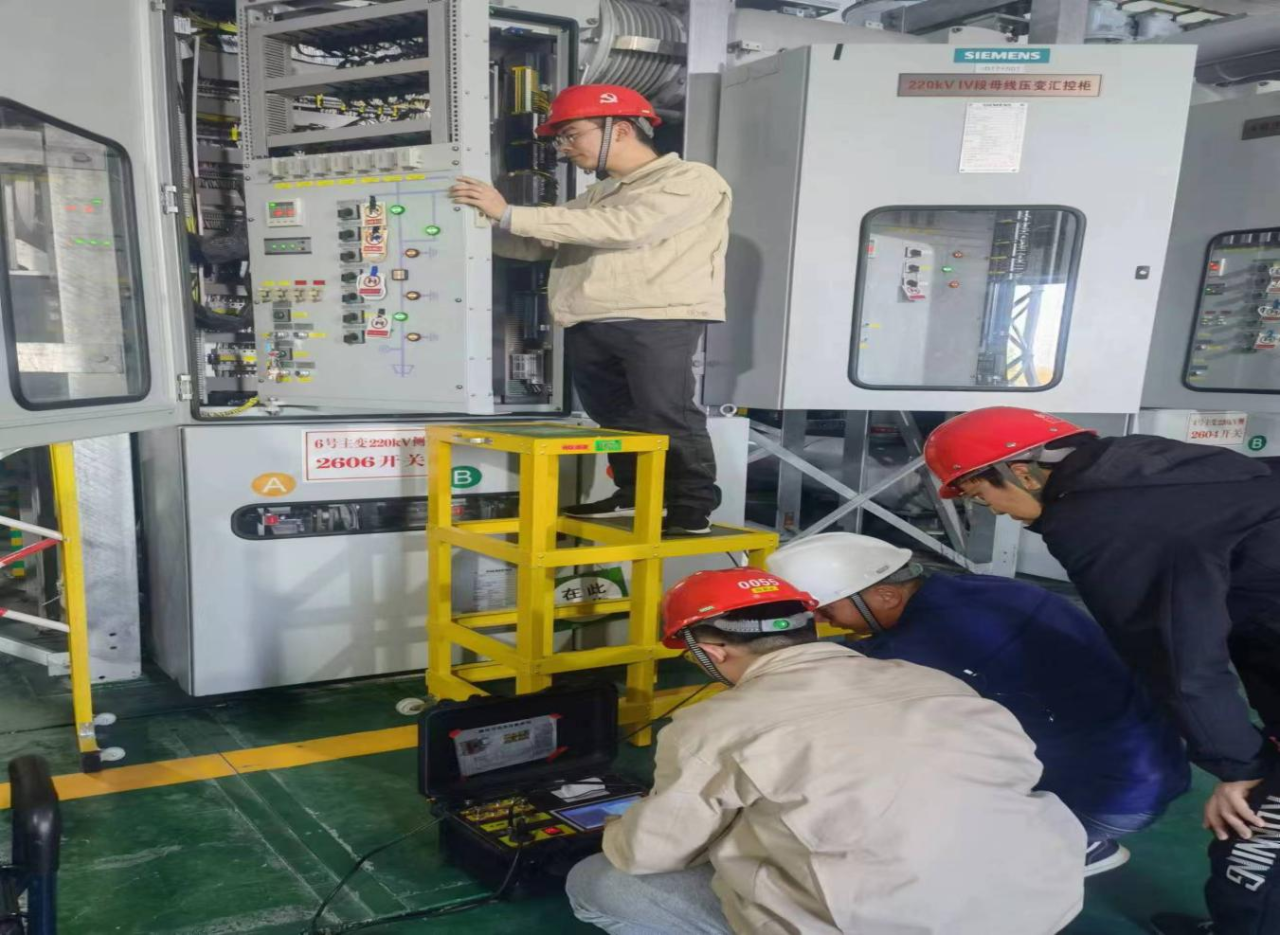

预防性试验是电力设备运行和维护工作中重要环节,是保证电力设备安全运行的有效手段之一。为确保用户正常用电,需采取分阶段、轮停的方式进行,倒闸操作量大且频繁,检修工作点多且面广,检修工作存在较高风险。

在结束220千伏深港变电站首检工作后,工作人员发扬连续作战、能打硬战精神,再次投入到220千伏孔桥变预防性试验工作中。经过周密的准备部署和质量安全严控落实,4月25日21:40时,随着220千伏孔嘉49P6开关合闸投入,220千伏孔桥变预试工作圆满画上句号。本次检修项目共计103项,发现处理缺陷隐患共11项,为设备安全稳定运行奠定了坚实的基础。
